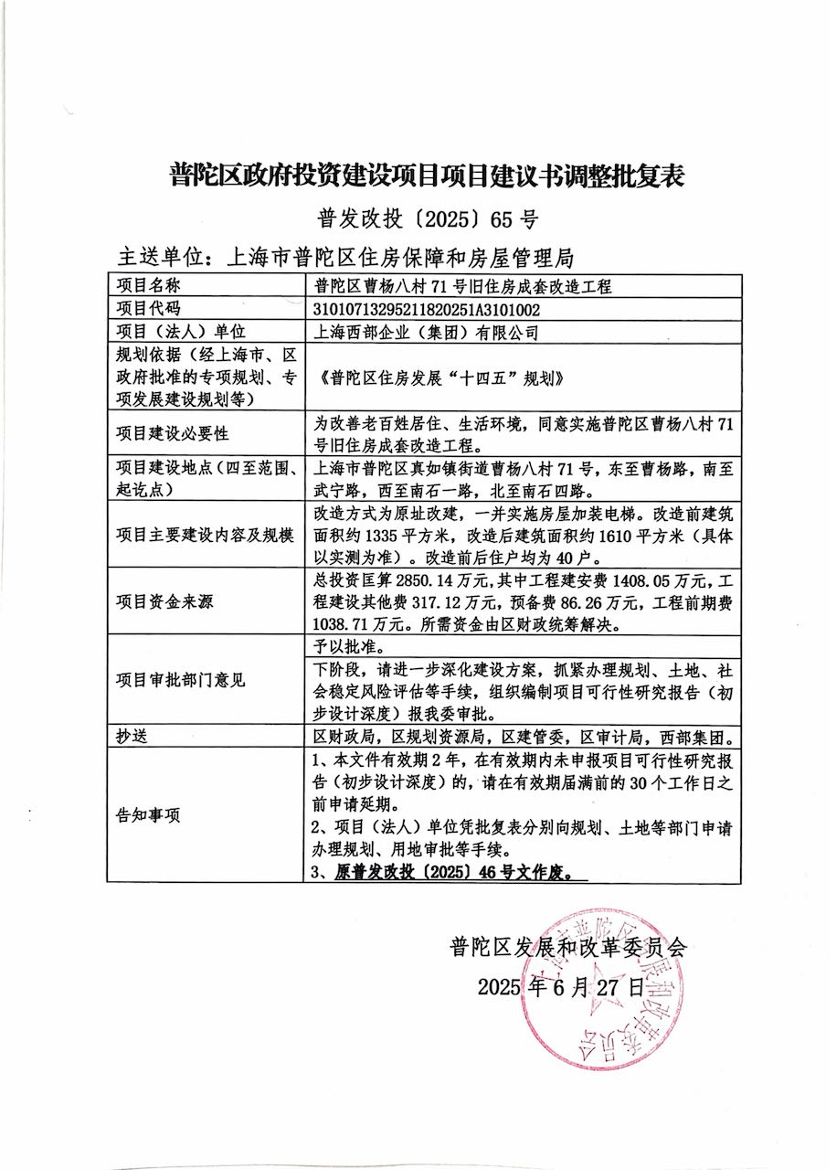

关于普陀区曹杨八村71号旧住房成套改造工程调整项目建议书的批复

主送单位:上海市普陀区住房保障和房屋管理局

项目名称

普陀区曹杨八村71号旧住房成套改造工程

项目代码

31010713295211820251A3101002

项目(法人)单位

上海西部企业(集团)有限公司

规划依据(经上海市、区政府批准的专项规划、专项发展建设规划等)

《普陀区住房发展“十四五”规划》

项目建设必要性

为改善老百姓居住、生活环境,同意实施普陀区曹杨八村71号旧住房成套改造工程。

项目建设地点(四至范围、起讫点)

上海市普陀区真如镇街道曹杨八村71号,东至曹杨路,南至武宁路,西至南石一路,北至南石四路。

项目主要建设内容及规模

改造方式为原址改建,一并实施房屋加装电梯。改造前建筑面积约1335平方米,改造后建筑面积约1610平方米(具体以实测为准)。改造前后住户均为40户。

项目资金来源

总投资匡算2850.14万元,其中工程建安费1408.05万元,工程建设其他费317.12万元,预备费86.26万元,工程前期费1038.71万元。所需资金由区财政统筹解决。

项目审批部门意见

予以批准。

下阶段,请进一步深化建设方案,抓紧办理规划、土地、社会稳定风险评估等手续,组织编制项目可行性研究报告(初步设计深度)报我委审批。

抄送

区财政局,区规划资源局,区建管委,区审计局,西部集团。

告知事项

1、本文件有效期2年,在有效期内未申报项目可行性研究报告(初步设计深度)的,请在有效期届满前的30个工作日之前申请延期。

2、项目(法人)单位凭批复表分别向规划、土地等部门申请办理规划、用地审批等手续。

3、原普发改投〔2025〕46号文作废。

普陀区发展和改革委员会

2025年6月27日
