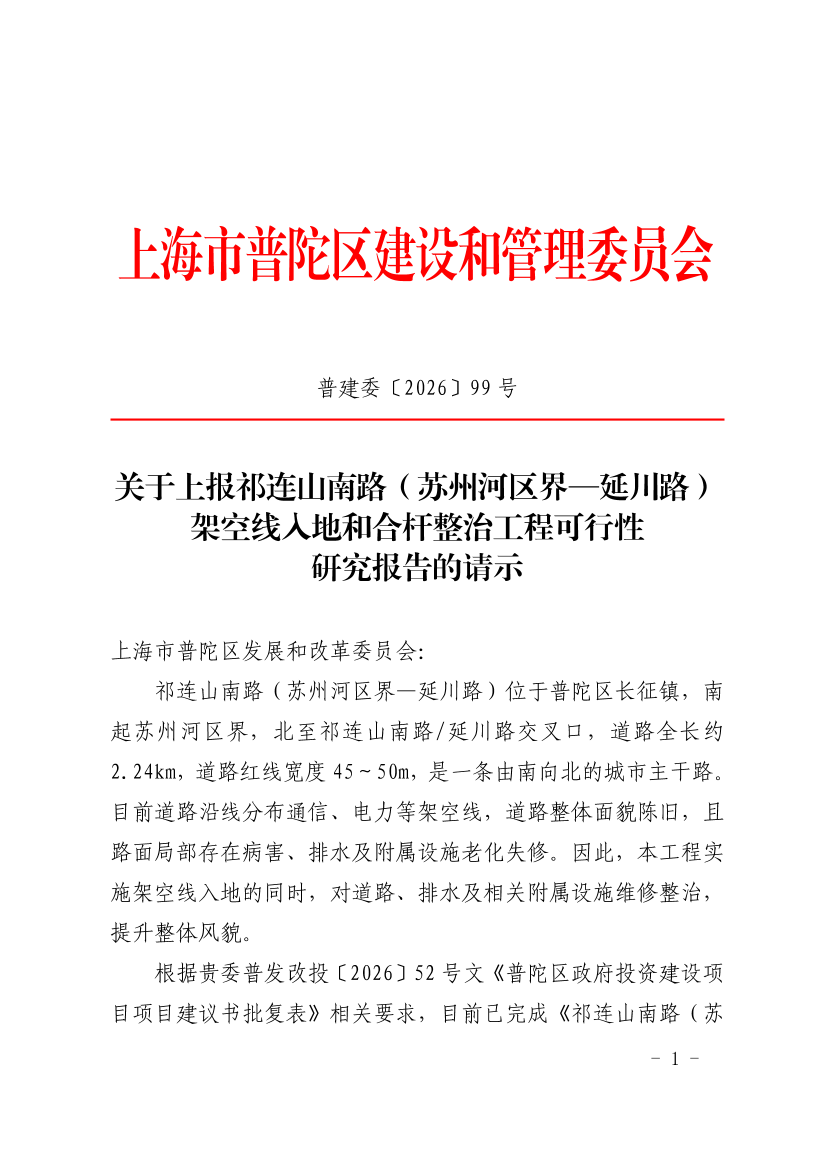

关于上报祁连山南路(苏州河区界—延川路)架空线入地和合杆整治工程可行性研究报告的请示

上海市普陀区发展和改革委员会:

祁连山南路(苏州河区界—延川路)位于普陀区长征镇,南起苏州河区界,北至祁连山南路/延川路交叉口,道路全长约2.24km,道路红线宽度45~50m,是一条由南向北的城市主干路。目前道路沿线分布通信、电力等架空线,道路整体面貌陈旧,且路面局部存在病害、排水及附属设施老化失修。因此,本工程实施架空线入地的同时,对道路、排水及相关附属设施维修整治,提升整体风貌。

根据贵委普发改投〔2026〕52号文《普陀区政府投资建设项目项目建议书批复表》相关要求,目前已完成《祁连山南路(苏州河区界—延川路)架空线入地和合杆整治工程可行性研究报告》的编制,工程概况如下:

一、工程范围及规模

祁连山南路(苏州河区界—延川路)架空线入地工程南起苏州河区界,北至延川路交叉口,道路全长约2.24km,规划红线宽度45~50m,其中跨苏州河桥梁及落地段红线宽度50m,其余路段红线宽度均为45m。道路等级为城市主干路。主要工程内容包括:道路工程、排水工程、附属工程等。

二、技术标准

1.道路等级:城市主干路;

2.设计速度:V=50km/h;

3.路面设计基准期:翻挖新建15年,铣刨加罩5年;

4.路面荷载:BZZ-100标准轴载;

5.道路通行净高:机动车道≥4.5m,非机动车道≥2.5m,人行道≥2.5m;

6.设计暴雨重现期:P=5年。

三、工程方案

(一)道路工程

本次道路配套工程的主要内容是配合架空线入地的道路沟槽修复,横断面布置维持现状,为保证工程实施后道路使用功能,避免短时间内重复开挖,同时对道路进行整治。

1.道路整治工程

(1)机动车道翻挖新建

根据路面检测报告,对道路使用性能不佳的路段(RQI评级为B,结构强度为临界),按照主干路的标准,采用翻挖新建车行道面层的处理措施,具体沥青路面结构新建方案如下:

4cm 沥青玛蹄脂碎石(SMA-13)(SBS改性沥青)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)(0.4%抗车辙剂)

粘层油 0.5L/m²

8cm 粗粒式沥青混凝土(AC-25C)

0.8cm 稀浆封层

透层

18cm 水泥稳定碎石(4.0MPa/7d)

18cm 水泥稳定碎石(4.0MPa/7d)

(2) 非机动车道翻挖新建

4cm 细粒式沥青混凝土(AC-13C)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)

0.6cm 稀浆封层

透层

15cm 水泥稳定碎石(3.5MPa/7d)

15cm 水泥稳定碎石(3.5MPa/7d)

(3)机动车道铣刨加罩

铣刨:老路上面层 4cm 沥青面层

加罩:4cm 沥青玛蹄脂碎石(SMA-13)(SBS改性沥青)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)(0.4%抗车辙剂)

粘层油 0.5L/m²

(4)非机动车道铣刨加罩

铣刨:老路上面层 4cm 沥青面层

加罩:4cm 细粒式沥青混凝土(AC-13C)

粘层油 0.5L/m²

(5)人行道翻排

6cm 仿石PC砖

3cm M10水泥砂浆

10cm C20 细石砼

10cm级配碎石

1.沟槽修复工程

(1)车行道沥青路面结构沟槽开挖修复

4cm 沥青玛蹄脂碎石(SMA-13)(SBS改性沥青)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)(0.4%抗车辙剂)

粘层油 0.5L/m²

8cm 粗粒式沥青混凝土(AC-25C)

0.8cm 稀浆封层

透层

18cm 沥青稳定碎石(ATB-25)

18cm 沥青稳定碎石(ATB-25)

15cm级配碎石

(2)非机动车路面结构沟槽开挖修复

4cm 细粒式沥青混凝土(AC-13C)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)

0.6cm 稀浆封层

透层

15cm 沥青稳定碎石(ATB-25)

15cm 沥青稳定碎石(ATB-25)

10cm 级配碎石

(3)进口坡沟槽开挖修复

4cm 沥青玛蹄脂碎石(SMA-13)(SBS改性沥青)

粘层油 0.5L/m²

6cm 中粒式沥青混凝土(AC-20C)(0.4%抗车辙剂)

粘层油 0.5L/m²

8cm 粗粒式沥青混凝土(AC-25C)

0.8cm 稀浆封层

透层

18cm 沥青稳定碎石(ATB-25)

18cm 沥青稳定碎石(ATB-25)

15cm级配碎石

(4)人行道沟槽开挖修复

6cm 仿石PC砖

3cm M10水泥砂浆

10cm C20 细石砼

10cm 级配碎石

(二)排水工程

本工程范围内现状雨污水管网均已建成,保留利用现状雨水主管及全线污水管道,根据CCTV检测报告对存在结构性缺陷的管道进行非开挖修复。对保留利用的现状雨水检查井根据设计道路标高进行调整,车行道下检查井加设防沉降卸荷板。同时结合本次架空线入地工程,拟在本工程范围内更换雨水篦子,对车行道下现状检查井更换为防沉降井盖、增设防坠隔板,废除新建不满足排水需求的雨水口及雨水连管。

(三)附属工程

全线更换侧平石为预制水泥混凝土侧平石,完善盲道、无障碍设施等附属工程,全线恢复标志标线,更新树穴盖板为玻璃钢树池盖板,对沿线现状箱体进行景观装饰。

四、投资估算

本工程总投资6089.58万元,其中:建安工程费4126.35万元、工程建设其他费用730.69万元、预备费242.85万元、前期工程费989.69万元。

本工程项目法人为上海市普陀区市政工程建设中心。本工程采用代建制,建设资金由普陀区政府财力解决。

妥否,请批示。

附件:祁连山南路(苏州河区界—延川路)架空线入地和合杆整治工程可行性研究报告

上海市普陀区建设和管理委员会

2026年8月18日
