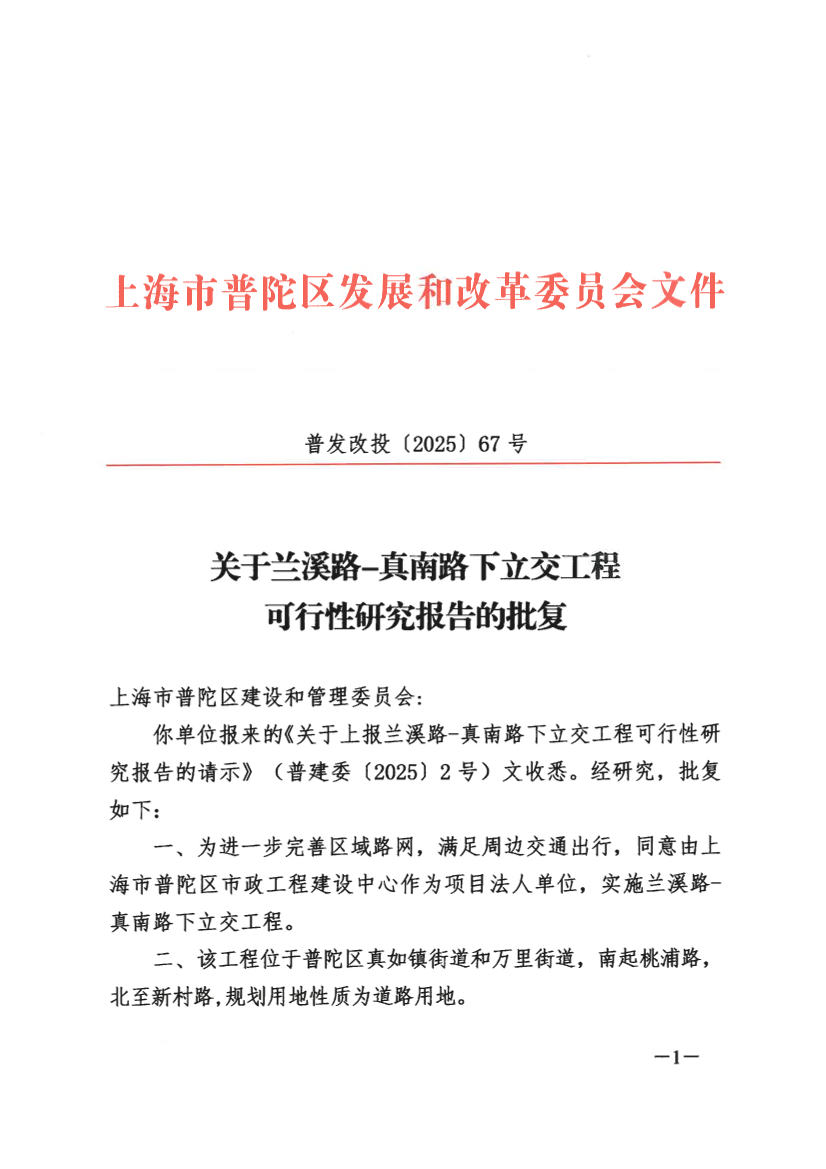

关于兰溪路-真南路下立交工程可行性研究报告的批复

上海市普陀区建设和管理委员会:

你单位报来的《关于上报兰溪路-真南路下立交工程可行性研究报告的请示》(普建委〔2025〕2号)文收悉。经研究,批复如下:

一、为进一步完善区域路网,满足周边交通出行,同意由上海市普陀区市政工程建设中心作为项目法人单位,实施兰溪路-真南路下立交工程。

二、该工程位于普陀区真如镇街道和万里街道,南起桃浦路,北至新村路,规划用地性质为道路用地。

三、建设内容与规模

该工程全长约985米,全线分为三段实施,第一段为桃浦路-兰溪路隧道敞开段起点,规划红线宽度52.5米;第二段为兰溪路隧道敞开段起点-富平路,规划红线宽度50-52.5米;第三段为富平路-新村路,规划红线宽度50米(以最终审定设计方案为准)。工程主要建设内容为:隧道工程、道路工程、排水工程以及照明与合杆、交通监控、交通安全及管理、绿化景观等附属工程。

四、主要技术指标

道路等级为城市次干路,设计速度40千米/小时(东侧地道含敞开段30千米/小时)。道路交通量达到饱和状态时的设计年限为15年,沥青路面结构设计使用年限为15年,路面结构荷载采用BZZ-100型标准轴载。地面道路排水暴雨重现期5年,地道排水暴雨重现期50年,排水体制采用雨、污水分流制。

五、该工程总投资估算78842.31万元,其中工程建安费40186.79万元,工程建设其他费13913.38万元,预备费2705.01万元,前期工程费22037.13万元。所需资金由区财政统筹协调解决。

六、同意该项目采用代建制。

项目代码:31010742520400920241A3101011。

请接此批复后,进一步优化方案,并抓紧组织实施。

普陀区发展和改革委员会

2025年7月3日
