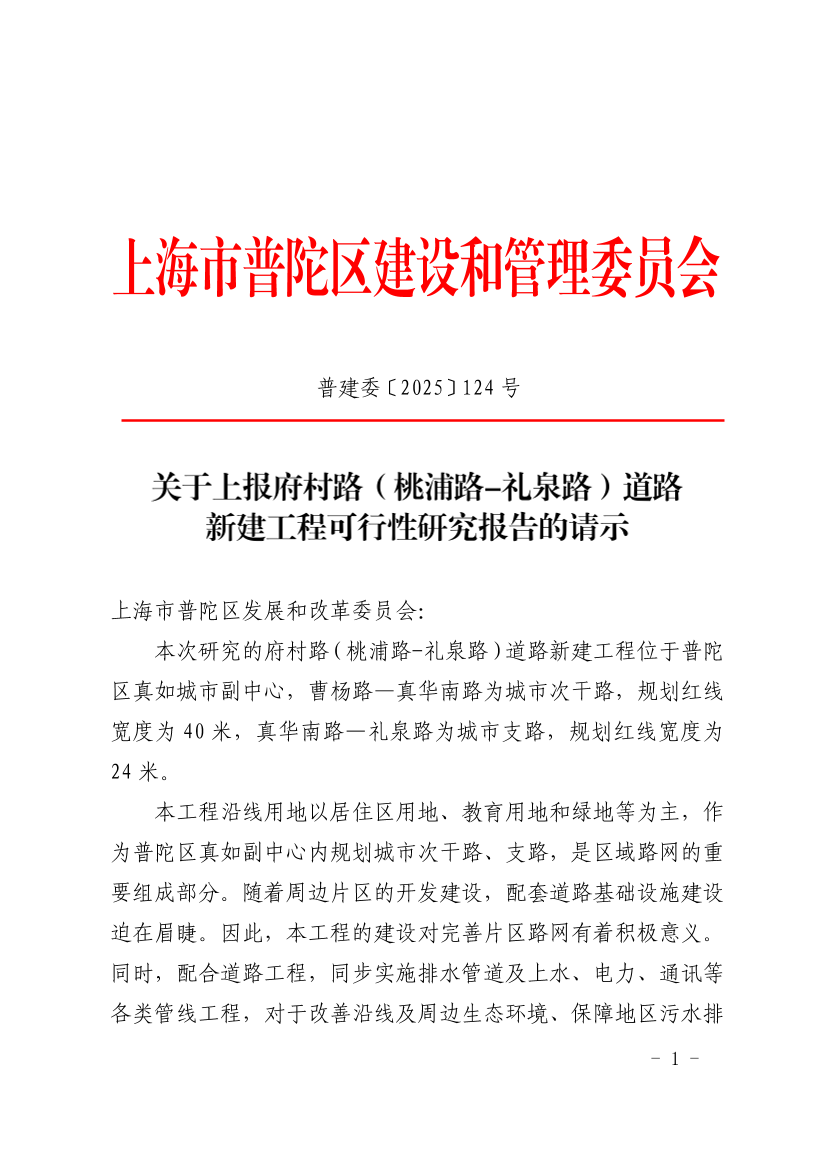

关于上报府村路(桃浦路-礼泉路)道路新建工程可行性研究报告的请示
上海市普陀区发展和改革委员会:
本次研究的府村路(桃浦路-礼泉路)道路新建工程位于普陀区真如城市副中心,曹杨路—真华南路为城市次干路,规划红线宽度为40米,真华南路—礼泉路为城市支路,规划红线宽度为24米。
本工程沿线用地以居住区用地、教育用地和绿地等为主,作为普陀区真如副中心内规划城市次干路、支路,是区域路网的重要组成部分。随着周边片区的开发建设,配套道路基础设施建设迫在眉睫。因此,本工程的建设对完善片区路网有着积极意义。同时,配合道路工程,同步实施排水管道及上水、电力、通讯等各类管线工程,对于改善沿线及周边生态环境、保障地区污水排水、防涝安全及公共设施的完善是十分必要的。因此,需尽快推进本工程建设实施。
根据贵委普发改投〔2025〕97号《关于府村路(桃浦路-礼泉路)道路新建工程第二次调整项目建议书的批复》相关要求,目前已完成《府村路(桃浦路-礼泉路)道路新建工程可行性研究报告》的编制,工程概况如下:
一、工程范围及规模
为更好的配合片区配套开发,结合现场实施条件,本工程拟分段实施,分段调整如下:
第一段:桃浦路~规划广至路北,长约1282米。同步实施桃浦路、曹杨路、三源路、真华南路、静宁路交叉口接顺改造,含曹杨路改造长约112米,真华南路东辅道改造约65米及静宁路新建约89米。
第二段:规划广至路北~规划广至路南,长约117米。
第三段:规划广至路南~礼泉路,长约390米。同步实施礼泉路交叉口接顺改造和府村路(铜川路-礼泉路)架空线入地和合杆整治。
本工程内容包括道路工程、桥梁工程、排水工程、合杆工程、绿化工程等。
二、技术标准
1.道路等级:真华南路以西为城市次干路,真华南路以东为城市支路;
2.次干路段为40km/h ,支路段为30km/h;
3.道路通行净高:机动车道≥4.5m,人行道、非机动车道≥2.5m;
4.设计年限:沥青砼路面设计基准期:15年,交通量预测年限15年;
5.路面荷载:BZZ-100标准轴载。
三、工程方案
(一)道路工程
府村路(曹杨路-真华南路)红线宽度为40米,道路标准横断面布置为:6.25m(人行道)+3.5m(非机动车道)+1.5m(侧分带)+7.5m(机动车道)+2.5m(中分带)+7.5m(机动车道)+1.5m(侧分带)+3.5m(非机动车道)+6.25m(人行道)=40m(规划红线)
府村路(真华南路-礼泉路)红线宽度为24米,道路标准横断面布置为:4m(人行道)+16m(车行道)+4m(人行道)=24m(规划红线)
主要新建路面结构如下:
次干路车行道路面结构为:
4cm 沥青玛蹄脂碎石混合料SMA-13(SBS改性)
8cm 粗粒式沥青砼AC-25C
0.6cm 稀浆封层(ES-2型乳化沥青)
40cm 水泥稳定碎石
15cm 级配碎石
支路车行道路面结构为:
4cm 沥青玛蹄脂碎石混合料SMA-13(SBS改性)
8cm 粗粒式沥青砼AC-25C
0.6cm 稀浆封层(ES-2型乳化沥青)
36cm 水泥稳定碎石
15cm 级配碎石
人行道路面结构为:
6cm 花岗岩面砖
3cm 1:3水泥砂浆
10cm C20水泥混凝土
10cm 级配碎石
(二)桥梁工程
工程范围内需跨越大场浦,新建10+16+10=36m三跨空心板梁桥梁一座,路桥同宽。
(三)排水工程
府村路(曹杨路-真华南路)自东向西新建DN1000-DN1200雨水管道,接入桃浦路现状雨水管道;府村路(真华南路-大场浦)新建DN1000雨水管道,接入静宁路规划雨水管道,府村路(大场浦-广至路)自北向南新建DN1000-DN1500雨水管道,接入府村路现状雨水管道。
府村路(曹杨路-真华南路)新建DN300污水管道,分别接入桃浦路现状污水管道、三源路现状污水管道;府村路(真华南路-大场浦)下不设污水管道;府村路(大场浦-广至路)自北向南新建DN300-DN400污水管道,接入府村路现状污水管道。
(四)附属工程
全线设置交通标志标线信号灯、合杆照明、绿化工程等附属工程,做相应设计与布置。
四、投资估算
本工程总投资64335.36万元,其中:建安费16640.59万元、工程建设其他费用3462.32万元、预备费1177.78万元、前期工程费43054.67万元。本工程项目法人为上海市普陀区市政工程建设中心,本工程采用代建制,建设资金由普陀区政府财力解决。
妥否,请批示。
上海市普陀区建设和管理委员会
2025年11月12日
